报废补料机加工下料补料数量工程复核CNC采购

零件报废后如何补料?先分清报废数量、补料数量和复核责任

加工报废后,报废数量与实际补料数量要分别核对。本文说明料算如何沿用原订单创建独立补料任务,以及工程人员需要复核的边界。

料算产品与工程团队 发布于 2026 年 9 月 26 日 更新于 2026 年 9 月 26 日 约 4 分钟阅读
本文目录6 个章节
零件报废后如何补料?先分清报废数量、补料数量和复核责任

零件报废后要补料,先分别确认“报废了几件”和“实际还需要补几件”,再从已确认或已导出的普通下料单创建补料单。料算会保留原订单号,并把补料件放进独立下料单;原毛坯尺寸和计算结果可以沿用作起点,但补料件仍须逐项完成工程确认、补料单状态转为“已确认”,才符合采购候选池条件。进入候选池不等于已经生成采购单。若只是供应商少发货,那是采购短缺处理,不应记成加工报废。

报废数量不一定等于补料数量

加工报废、尺寸超差、材料缺陷、装夹碰伤或热处理变形,描述的是零件为什么不能交付;补料数量回答的是订单现在还缺多少。两者常常相同,却不是同一个字段。

演示假设:原计划 10 件,已确认其中 2 件报废;若订单仍需 10 件且已有 8 件合格,补料数为 2 件。若客户把需求调整为 9 件,同样已有 8 件合格,补料数则为 1 件。数字仅用于说明两个字段的关系,不代表真实生产记录。录入时应以当前订单需求和已合格数量为依据,不要让默认数替代核算。

料算的报废补料入口会从原下料单选择零件,记录报废数量与原因,并允许填写补料数量;默认补料数随报废数变化,但可以单独调整。具备相应下料零件修改权限的组织管理员或工程师才能发起。

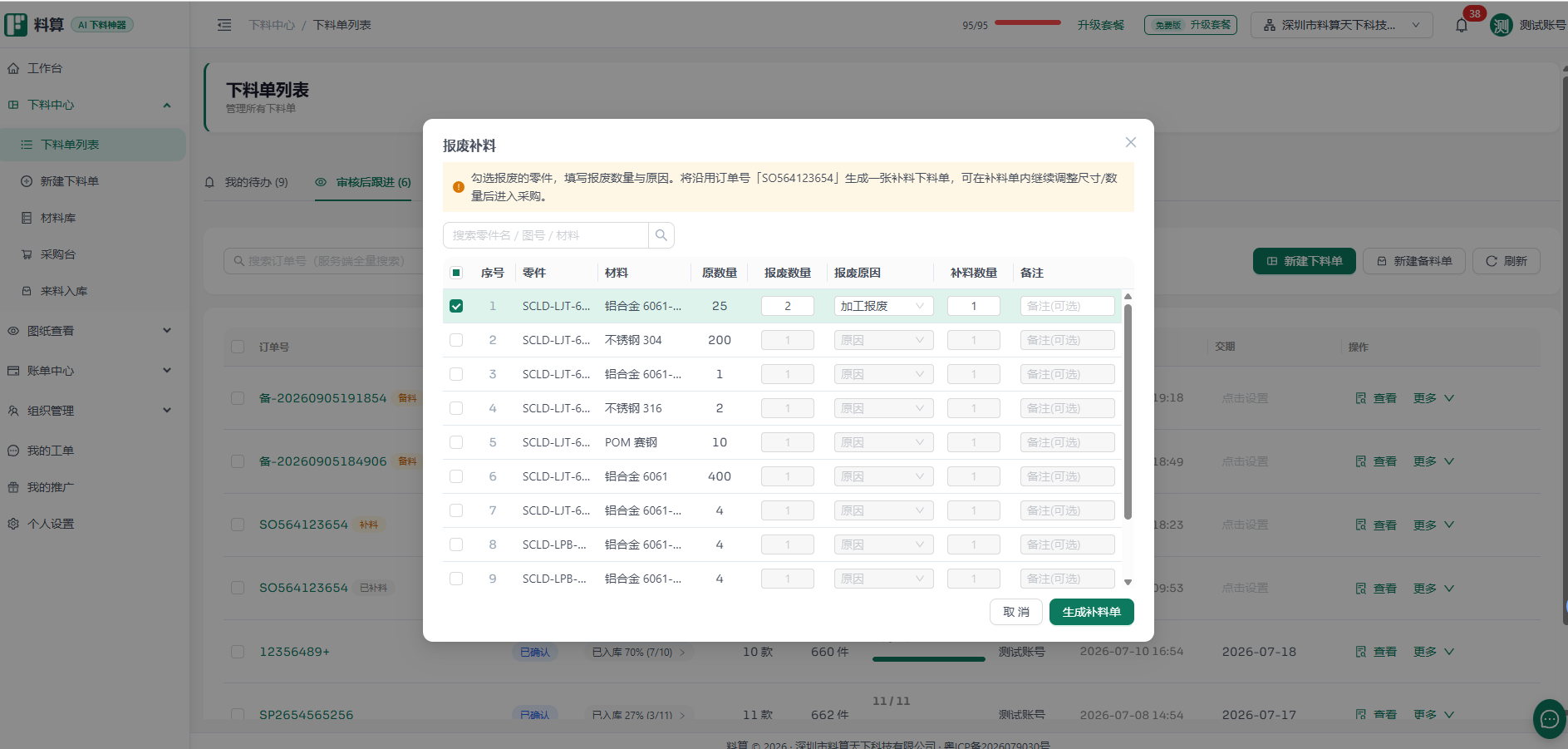

料算报废补料操作界面,分别填写报废数量、报废原因和补料数量
图 1:从已确认或已导出的普通下料单选择源零件,分别记录报废原因与本次补料数量。界面使用演示数据。

新补料单保留来源,仍要重新确认结果

被选中的零件会形成一张独立补料下料单,并沿用原订单号。原零件的材料、几何和计算结果可作为补料单的起点,减少重新录入;这不表示本次毛坯结果已自动放行。

生成后,工程人员应按这次要补的数量检查材料、毛坯形式、尺寸和余量。原批次如果使用了整板排样或棒料连续加工方案,补料数量较少时不能照搬原批次用料;系统会移除旧批次方案,工程人员需要按补料数量重新判断。若数量确需排样或连续棒料,再在补料任务中重新指定。

补料单里的零件仍需工程人员调整或确认。每个零件确认后,还要等补料下料单整体转为“已确认”或“已导出”,这些零件才符合采购候选池的筛选条件;采购人员之后仍须另行处理,确认本身不会创建 PO。若补料件后续又报废,应回到最初的普通下料单发起补料,不能从一张补料单继续叠加另一张补料单。

先分清报废补料和供应商短缺

这两种情况都可能导致订单缺件,但处理依据不同。报废补料针对已下料或加工后损坏、需要重新制造的零件;供应商少发货则是实际到货数量低于采购约定,应按采购与来料记录处理。把少到货记成加工报废,会让损耗原因失真,也不利于后续查清责任。

如果原件已收货,不能通过修改原采购记录把新做的补料混进去。补料单与原订单的关联负责保留业务来源;实际采购和收货仍要按采购单及到货记录核对。采购协同和来料对账的边界可参阅料算采购、来料与对账说明。

哪些情况应先停下来核实

源下料单没有可用的计算结果时,系统无法据此生成补料件。若原图纸已换版、材料或毛坯方案发生变化,也不能默认复制旧结果仍适用;先对照批准版图纸和当前需求,再决定是否重新计算或修改尺寸。报废原因不清楚、报废数与合格数对不上时,也应先由工程或质量负责人把数量依据核实清楚。

补料功能用于创建后续下料任务,不会自动判定报废责任,也不替代质量处置、工艺审批、采购审批或财务损耗核算。各组织的质量与采购制度仍决定由谁签核和如何结案。

方法、适用范围与限制

  • 编写方法:对照当前报废补料入口、数量与原因字段、源零件限制、默认补料数量逻辑,以及采购候选池的状态筛选规则。
  • 适用范围:从状态为“已确认”或“已导出”的普通下料单发起,且零件已有可用计算结果的报废补料情形。
  • 限制说明:本文不覆盖供应商短发、库存备料、质量责任认定或具体工厂的补料审批制度;未给出通用损耗比例。
  • 人工责任:工程或质量负责人确认报废原因与补料需求;有零件修改权限的人员复核补料尺寸、数量及采购规格。
  • 数据边界:数量例子为演示假设,不来自客户或生产记录;界面图使用演示数据;封面为解释示意。

参考资料

亲自体验一下?

上传 STEP / STP、PDF 或压缩包,生成可复核的下料结果;免费版每月 50 款
